阿里山周遭有許多相當受歡迎的登山路線,如疫情期間竄紅的眠月線,還有清幽又適合各種年齡層的特富野古道。就算不登山,搭上小火車,也能一睹阿里山區的沉靜山景,尤其那午後自山上傾瀉而下的氤氳霧氣,輕拂過旅人全身,彷彿像是被洗禮過一般,心也跟著靜了下來。
然而,搭乘小火車遊歷阿里山這樣的行程,卻在 2009 年受莫拉克颱風影響,而被迫中斷。莫拉克風災所導致的 421 處災害,歷經了 6 年養護,原定 2015 年底全線通車,卻又遭逢杜鵑颱風侵襲,導致十字路站至屏遮那站間的 42 號隧道,發生 2 處長達 55 公尺的大型崩塌,造成鐵路中斷至今。
15 年過去,旅人一直無緣搭乘小火車一路從山下直達阿里山森林遊樂區,盼啊盼,終於盼到了好消息。林業保育署預告,阿里山林鐵將於今年 7 月 1 日正式全線復通。到底這幾年間,阿里山林鐵的修復過程碰到什麼挑戰,竟會需要耗費這麼多時間修復?我們實際走訪了阿里山,找出問題的答案。
修,還是不修?
2009 年、2015 年兩次風災都重創阿里山林鐵,第一次廣泛受損,花了 6 年時間才修好,卻又因為另一個颱風而導致路線崩塌。有著百年歷史的阿里山林鐵,經過兩次創傷,引起了部分人士質疑,「真的要繼續修嗎?如果修好了,又因為下一個颱風而中斷,難道要一修再修?還是不如讓林鐵保持原狀,改採其他方式推行林鐵觀光?」在我們抵達阿里山時,林業保育署森林育樂組李允中組長就這麼對我們說道。
考量到阿里山林鐵具備的歷史價值,以及背後的觀光價值,林業保育署決定,這條鐵路,勢必要將其修到好,讓遊客能再次搭乘火車,遊覽阿里山。
2015 年杜鵑颱風造成的最嚴重災損,就是 42 號隧道的兩處崩塌,當時有三個修復方案被提出:
- 蓋高架橋梁橫跨崩塌地
- 原址重建蓋明隧道
- 隧道復建
對於這三個方案的優缺點,42 號隧道監造及設計部門代表林世芳解釋:「第一個方案會需要開設許多便道,且落墩會破壞當地生態;第二個方案很難保證之後不會再受到山坡坍塌影響。在坡面地質、生態環境及永續環境等綜合考量下,以隧道復建為最可行方案。」
林世芳接著補充:「我們設計的復建工程,是從原隧道向內退縮 100 公尺左右,避免之後再遭受土石坍崩影響,估計耐用度可達 100 年以上。」
九年的歷程
從 2015 年風災後至今,算一算也 9 年了。修建一條隧道,竟然需要 9 年時間?李允中組長私下透露:「其實一開始還是經費的問題,錢從哪裡來,是我們很傷腦筋的一件事。後來獲得了預算,總算可以開始作業,卻又歷經了眾多行政程序。」
李組長口中的行政程序,在後續林業保育署署長林華慶口中,獲得了解釋:「行政程序大約花費了三年的時間,包含了環評、地質鑽探、水土保持計畫、文資審議、徵詢在地鄒族部落意見與同意。大家可能會疑惑,為了一條復建的鐵路會需要環評?鐵路不是既有的嗎?這是因為我們並非原址重建,而是向內退縮 100 公尺,也因此需要重新做環境影響評估,以確保新建的隧道不會影響當地自然生態。這也是台灣第一次有災後重建的工程需要重新環評的。」
此外,由於整條阿里山林鐵都屬於文化資產,更是國家級的重要文化景觀,因此需要進行文資審議,確保修建工程不會破壞歷史文物,並有妥善保存現有文化資產。
而署長所言的最後一點,其實就行政程序上,並不需要。然而,為了尊重在地鄒族居民的感受,且考量鐵道行經他們的家園,故還是有向鄒族族人們進行復建程序的說明。
林鐵處黃妙修處長接著說:「我們帶族人去看 46 號隧道與二萬坪土石堆置場,族人幾乎看不出來崩塌地與復原地的差別,對於我們初步的修復感到相當肯定,而且並沒有對他們的生活造成影響。後來部落進行投票,有造冊、票匭、亮票過程,獲得 90% 族人同意。嚴格說來,這是自主辦理的,依法並不需要這樣的流程。但我們希望透過溝通、解說,充分讓在地居民理解。後來 42 號隧道要施工前,族人還主動說要來祈福,甚至後來各個工程階段都來祈福,也帶給我們施工人員莫大的安心。」

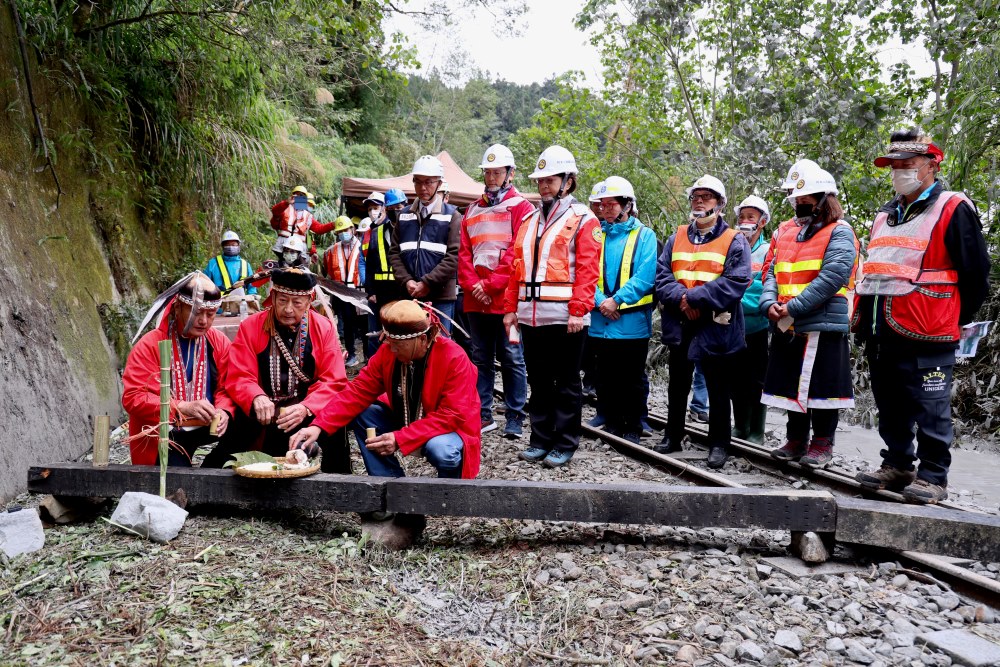

▲鄒族族人舉行祈福儀式
修建甘苦誰人知
找經費花 3 年,行政程序也花 3 年,後續工程再花 3 年。很難想像,這一公里左右的路段 (新建 42 號隧道總長 1106 公尺),竟然需要耗費 3 年時間完成。

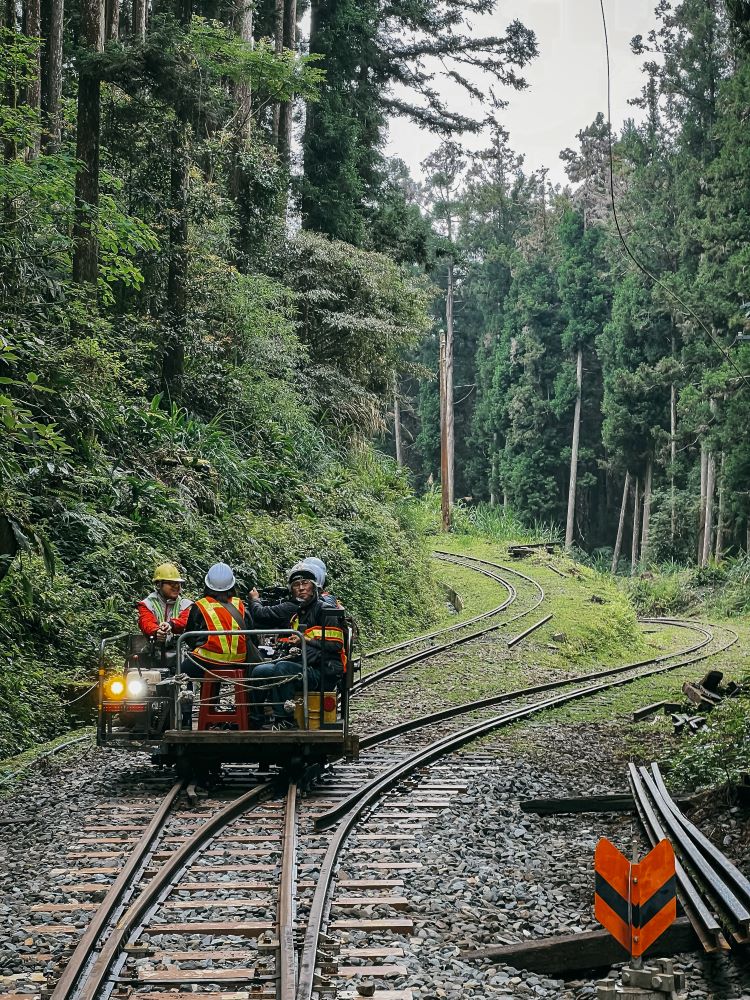

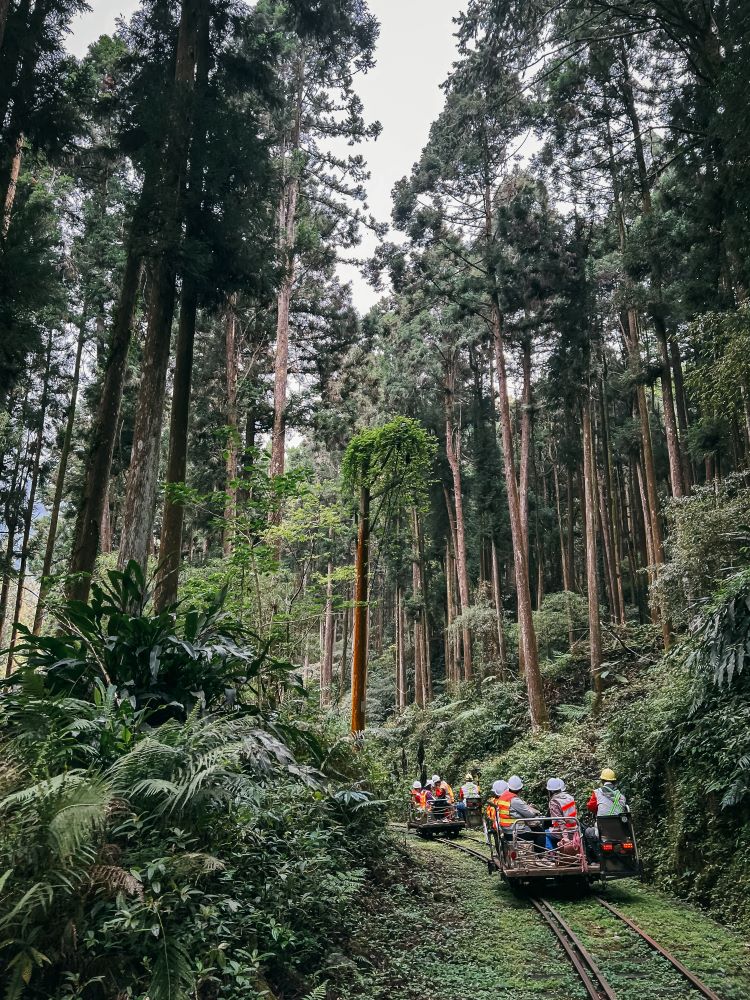

我們搭乘台車,從二萬坪車站,一路往下。沿途時而可見整齊不紊的柳杉林,也可看到應該有破千年的巨大神木,還有阿里山鐵道著名的之字形路線。來到 42 號隧道內,水泥的味道竄進鼻腔內,雖然台車燈光並不明亮,但依然可見隧道內的展新樣貌。
當我們停下來後,林鐵處連祥益技正進行解說:「新建 42 號隧道設計採尊重自然生態與環境永續之減法工程,終點銜接既有 43 號隧道口,減少洞口開挖。一般來說,隧道從兩邊同時開挖會比較快。但是此處因為地理環境關係,如果兩邊同時開挖,會增加管理的複雜度。而且有一側的腹地較狹小,沒有多餘空間可以置放挖出來的土方。此外,根據規定,隧道只要超過一公里,就要有通風設備。但 42 號隧道相當狹窄,我們沒辦法裝設通風設備。所幸找到解方,從原有的 43 號隧道進行橫向開洞,架設通風機,將新鮮空氣送到開挖面。」
開挖隧道連呼吸新鮮空氣都是個考驗,此外,還有許多難題需要施工團隊一一克服。林世芳監造代表接著說:「此處地處偏遠、腹地狹小,材料運輸就是個難題。我們只能先以大卡車再換小卡車進行運補,同時配合小火車、台車,從十字路站運送材料上來」
說到這邊,一位工人指著鐵軌說:「10 公尺的鋼軌就有 220 公斤重,需要 3 個人才能扛起來。」
在這施工,許多工程都靠人力進行,儘管有台車輔助載運沉重的鋼軌與枕木,但還需要工人徒手將鋼軌與枕木搬上搬下,十分勞累。加上阿里山區天氣冷、溼氣重、午後多霧,有時霧濃到幾乎看不見路,卻還是得繼續作業。同時,施工期間還碰上俄烏戰爭、原物料短缺等問題,這些都考驗著施工團隊的應變能力。
夏日來臨時,搭上小火車上阿里山吧!
歷經 15 年的等待,3 年辛苦的 42 號隧道復建工程,阿里山林鐵距離全線通車已不遠。林業保育署期盼,今年 7 月 1 日,盛夏之時,能讓遊客們搭上小火車,從山下搭到山上,一覽阿里山之美。
參觀完 42 號隧道,我們繼續搭乘台車往十字路車站前進。在台車上,我問駕駛員,在這邊工作辛不辛苦?他笑著說:「不辛苦啦!工作嘛!看到完工的樣子,我們也很開心。」語畢,他指向遠方一棵大櫻花樹,在轟隆隆的鐵軌摩擦聲中,他大聲說:「那棵櫻花樹全部盛開時好漂亮,我們工作從這邊經過,就像下雪一樣!」
我們一行人望向那棵已長滿綠葉的大櫻花樹,雖然沒能親眼所見駕駛員所說的櫻花雨,但想必,下個春天,就有機會親眼目睹了吧!
※阿里山林鐵全線通車日期以官方公布為準
未標記出處的照片來源:林業保育署、林鐵處提供
關於阿里山林業鐵路
阿里山林業鐵路興建遠在日治時代,明治 36 年(西元 1903 年),臺灣總督府計劃開發阿里山森林,為搬運木材之方便,開始進行勘查、測量及規劃設計,於明治 39 年(西元 1906 年),由日本藤田組開始施工,後因財務問題收回官營。大正元年(西元 1912 年)12 月嘉義至二萬平正式完工通車,全長 66.6 公里。隨森林開發業務發展之需要,延展至阿里山並逐漸增設支線,其中部分支線於作業完畢時先後拆除,本線及主要支線仍保留使用,嘉義至阿里山營業路線長約 71.6 公里,為世界著名登山鐵路之一。
